首页 > 主要产品 > 锚固产品(锚杆)锚固产品(锚杆)

预应力自锁锚杆

产品简介

主要在以下工程结构后锚固中应用,锚固力大,可实现瞬时锚固,预应力锚固安全可靠。

1、大坝加高、加固工程

2、闸墩钢闸门牛腿加固

3、大坝整体性提高

4、风机基础锚固工程

5、铁轨锚固



一、产品系列

1、扩孔钻头



2、自锁锚头



二、产品特点

1、底部扩张,锚固安全可靠

2、锚固段短

3、瞬时锚固

4、锚固力大



三、典型应用

1、高铁无砟轨道板预应力瞬时自锁

   地下水造成无砟轨道板上浮,采用瞬时预应力自锁锚固技术36小时完成约200m施工段。





2、丹江口大坝加高加固多层预应力自锁

      大坝闸墩三重自锁锚固,施加200t预应力,每个闸墩5根锚杆,共计20个闸墩。

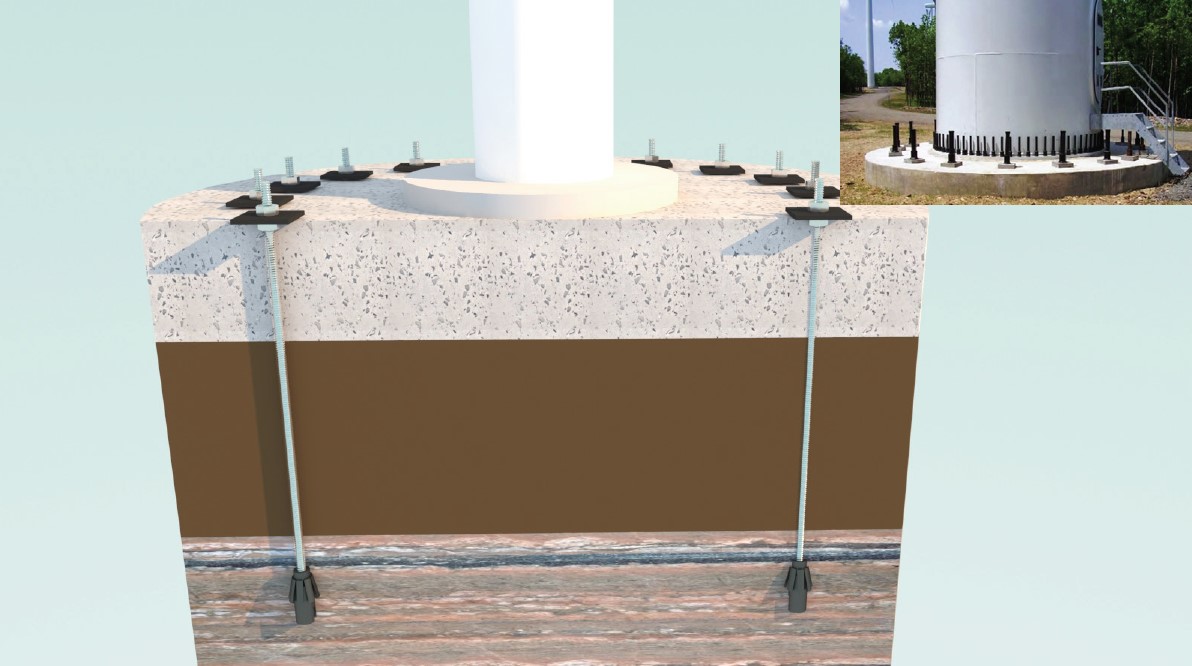

3、风机基础锚固



四、施工工艺

钻直孔→扩孔→清孔→锚杆安装→锚头段注浆→养护→预应力施加→注浆→养护



1 钻直孔:钻孔定位,采用地质钻机或潜孔钻机钻直孔至设计深度。

2 扩孔:采用地质钻机连接抗浮锚杆配套扩孔钻头,在直孔底部根据设计要求进行扩孔。

3 清孔:用高压注浆机通过注浆管注水至孔底,直至孔顶冒清水,清孔完毕。

4 锚杆组装:将预应力锚杆锚头锚头与杆体连接,将组装好的锚杆直接插至孔底,使底部锚头沿扩孔壁张开。

5 锚头段注浆:计算锚头段注浆料使用量,用高压注浆机通过注浆管注浆至孔底,控制注浆料对锚头段注浆。

6 养护。

7 预应力施加:在顶部使用千斤顶对锚杆施加预应力。

8 注浆:用高压注浆机通过注浆管注浆至孔底,直至孔顶冒浆液,二次注浆完毕。

9 养护。



五、检验

1、施工前检验: 锚杆极限抗拔试验(破坏性试验)

(1)地层条件、杆体材料、锚杆参数和施工工艺必须与工程锚杆相同,且试验数量不少于3根。

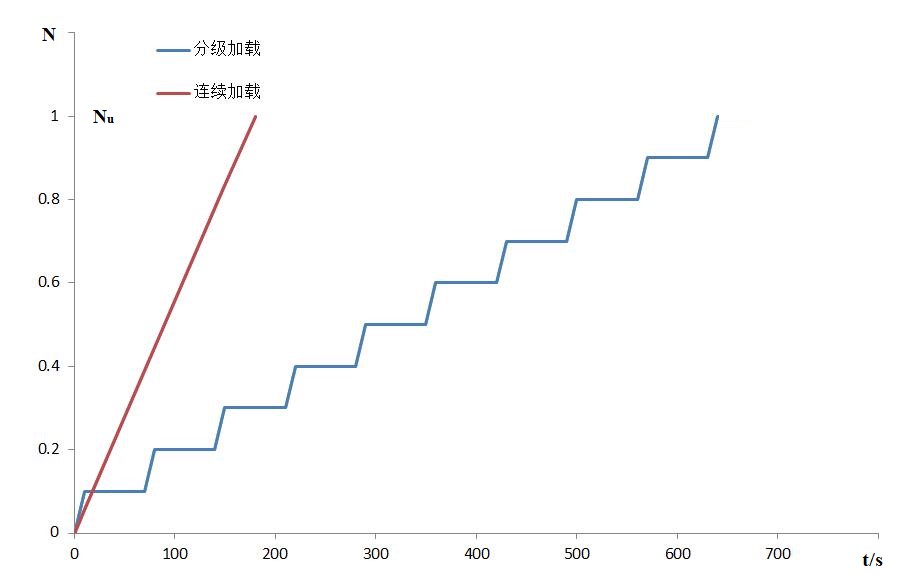

(2)锚杆极限抗拔试验可采用连续加载或分级加载制度进行,如图5-1所示:

           a)连续加载:应以均匀速率加载至锚固破坏,总加载时间为2-3min;

           b)分级加载:以预计极限荷载的10%为一级,逐级加载,每级持荷1~2min,至锚固破坏。



图5-1锚杆极限抗拔试验加载方式(横轴为时间t,纵轴为抗拔力N)



2、施工过程中检验 :锚杆安装时测量其安装行程,以检验锚杆是否安装到位。



3、施工后检验: 非破坏性锚杆拉拔试验

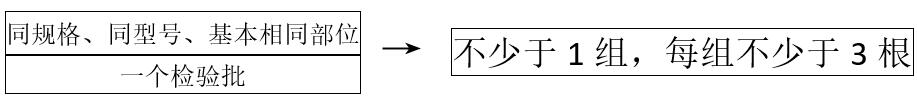

(1)




(2)锚杆的验收应分级加载,初始荷载宜取锚杆轴向拉力设计值的0.10倍,分级加荷值宜取锚杆轴向拉力特征值Ntk的0.50、0.75、1.00、1.2、1.35、1.50倍。

(3)每级荷载应稳定2min,并记录位移增量,如在持荷时间内锚头位移增量不超过10min,可判为合格。当出现不合格锚杆时,应增加锚杆的抽检量,增加的抽检量应为不合格锚杆的3倍。
